NEWS7月5日,公司承建的垌心100兆瓦風電場項目首臺風機基礎混凝土澆筑完成。

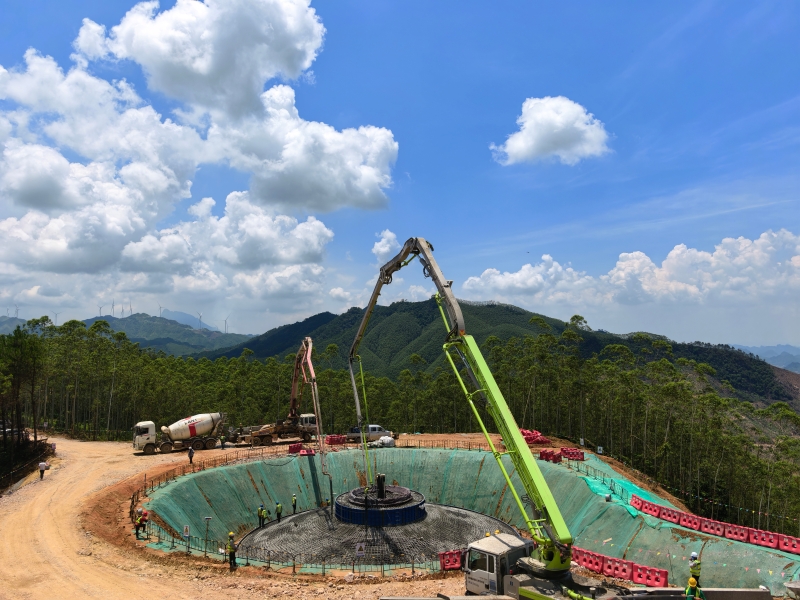

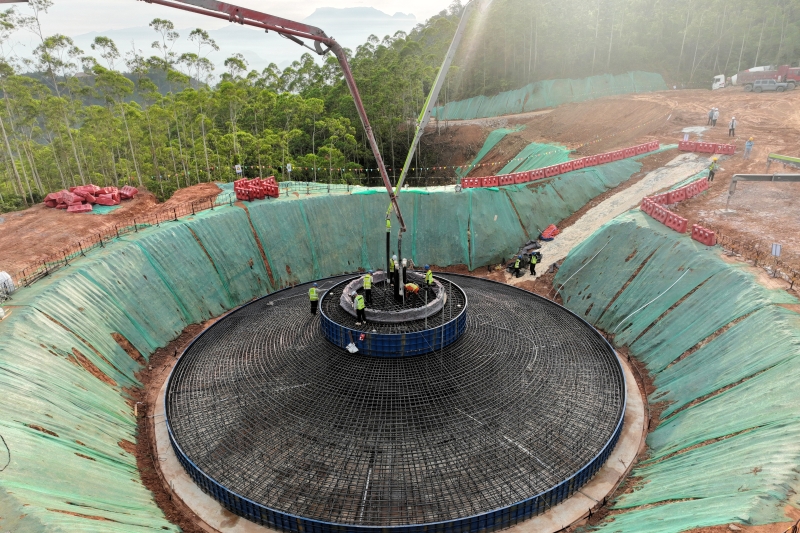

該項目位于廣西貴港覃塘區,總裝機容量100兆瓦,規劃安裝16臺單機容量6.25兆瓦的風力發電機組。此次澆筑的風機基礎底部直徑22米,頂部直徑7米,高4.5米,共使用約785立方米混凝土,施工過程動用2臺泵車和30臺運輸罐車協同作業。
作為山地風電項目,垌心風電場面臨夏季高溫高濕、山路急彎陡坡等諸多挑戰。為確保順利澆筑,項目部提前謀劃,通過修整道路、增大轉彎半徑、降低坡度、設置醒目標識等措施改善運輸條件,并合理安排作業人員及澆筑時段,有效避開高溫影響。
澆筑前,項目部組織完成了關鍵部位(鋼筋、模板、預埋件)的聯合驗收,并對施工人員進行了深入的安全技術交底。澆筑全程由管理人員嚴密旁站監督,對混凝土質量、運輸、澆筑速度及振搗效果實施嚴格管控,最終保障了基礎高質量完成,為后續風機吊裝及工程整體推進奠定了堅實基礎。
